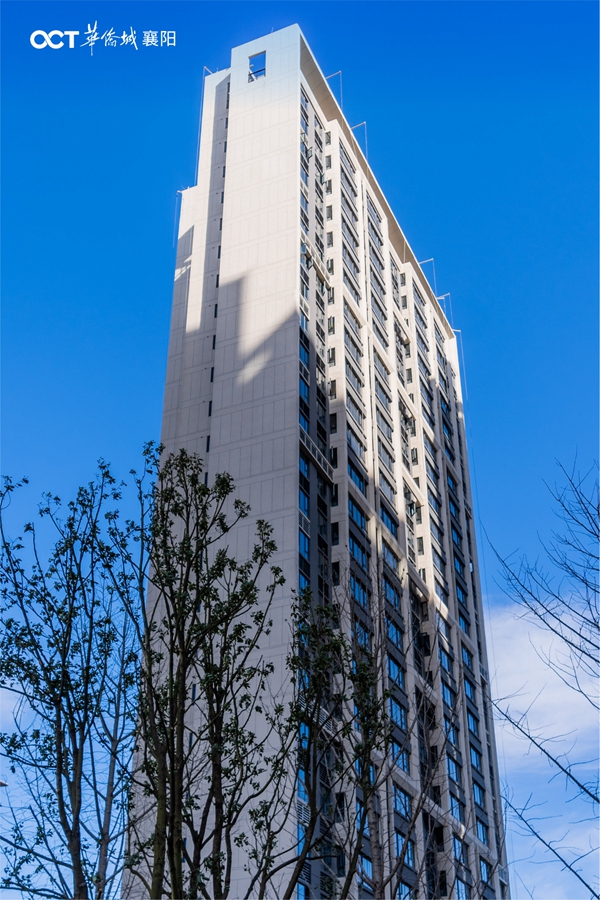

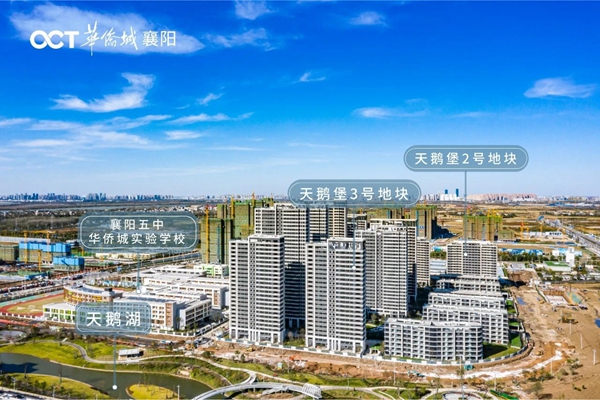

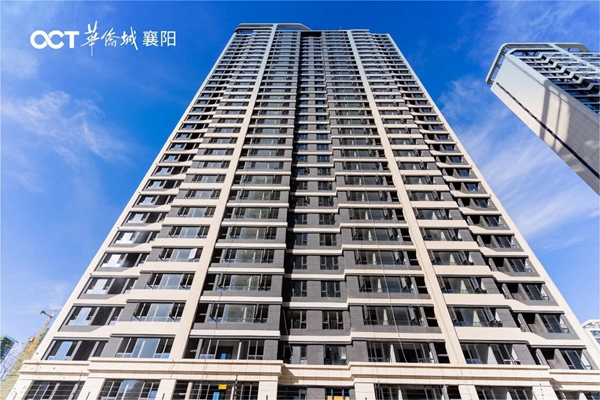

1#地塊
1#(18F):主體結構施工至15層,懸挑層工字鋼安裝;
2#(31F):主體結構施工至22層;
3#(38F):主體結構施工至28層;
5#(31F):主體結構施工至20層;
6#(28F):主體結構施工至21層;
7#(23F):主體結構施工至屋面層;
8#(27F):已封頂,屋面花架施工中;2——11層精裝修墻地磚鋪裝完成10%;12——20層內墻抹灰完成60%;
9#(28F):已封頂,屋面花架施工中;2——11層精裝修水電施工完成80%;12——20層內墻抹灰完成60%。

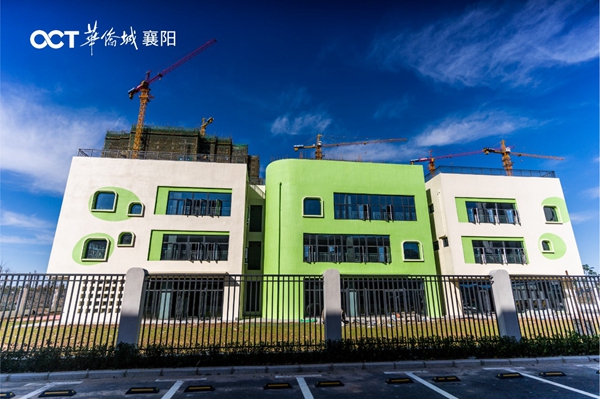

◎ 工程建設實景圖

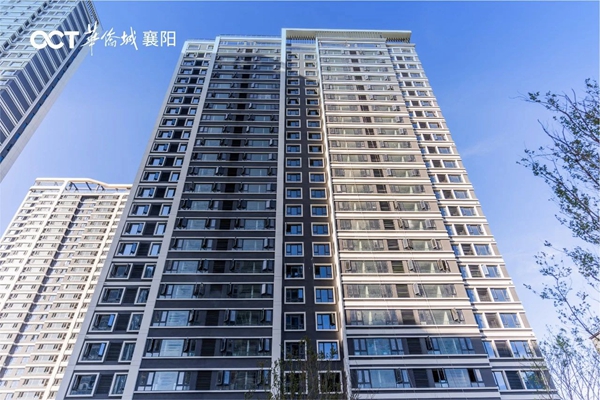

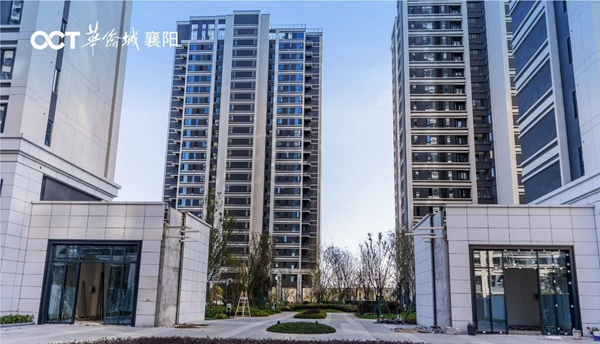

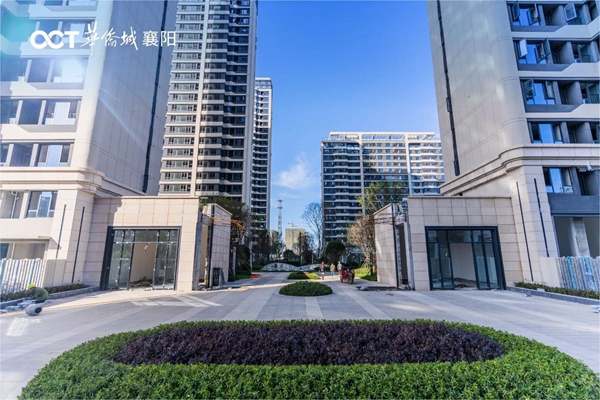

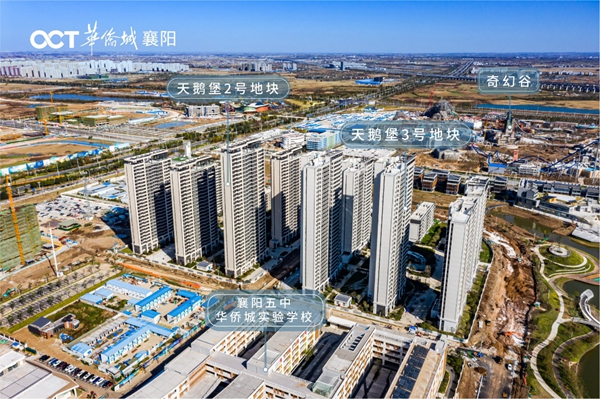

2#地塊
1、外立面完成;
2、園林景觀完成;
3、地下室整體完成;
4、門窗欄桿完成95%;
5、室內公區裝修完成。

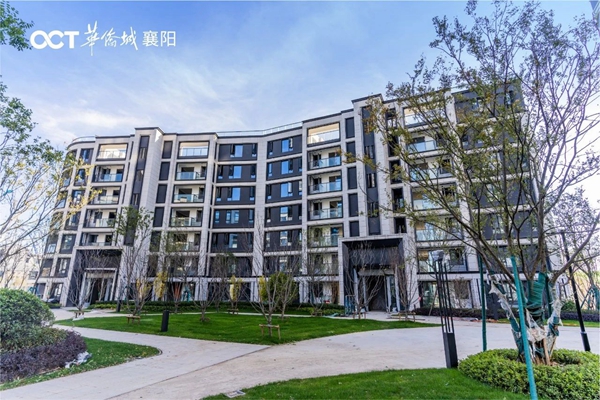

◎ 工程建設實景圖
3#地塊
1、外立面完成;
2、園林景觀完成;
3、地下室整體完成;
4、門窗欄桿完成95%;
5、室內公區裝修完成。

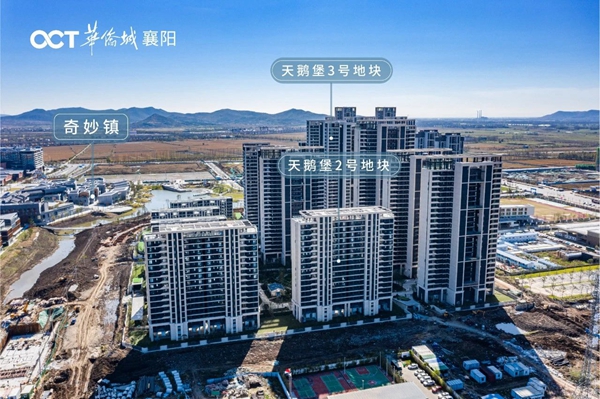

◎ 工程建設實景圖

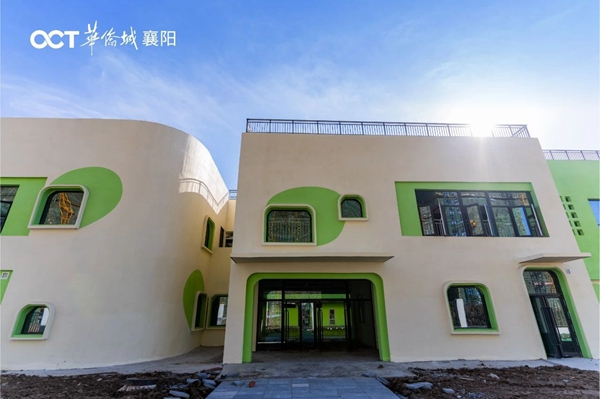

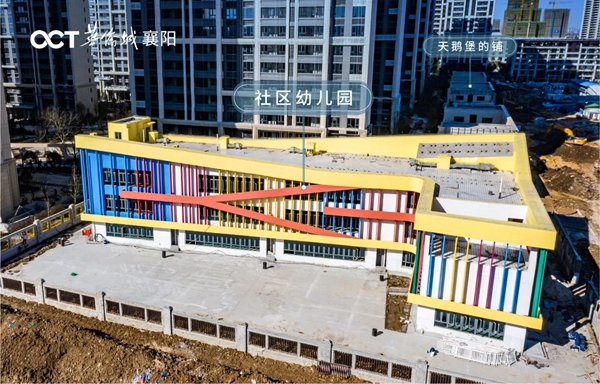

社區幼兒園

社區幼兒園已完工。
◎ 工程建設實景圖

華·生活館(南區)

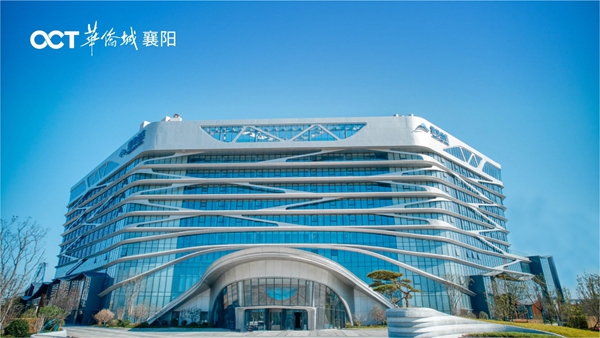

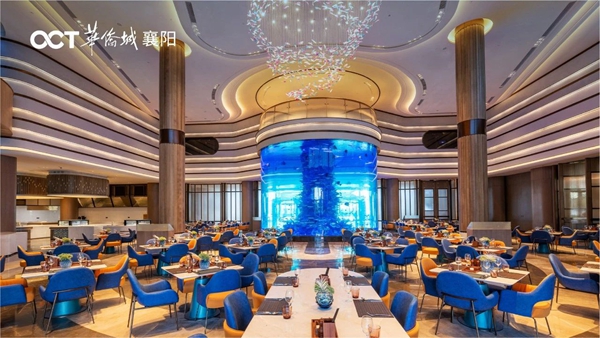

華·生活館(南區)已完工。
◎ 工程建設實景圖

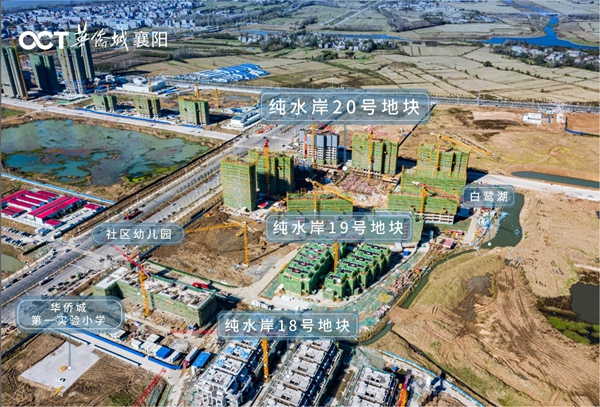

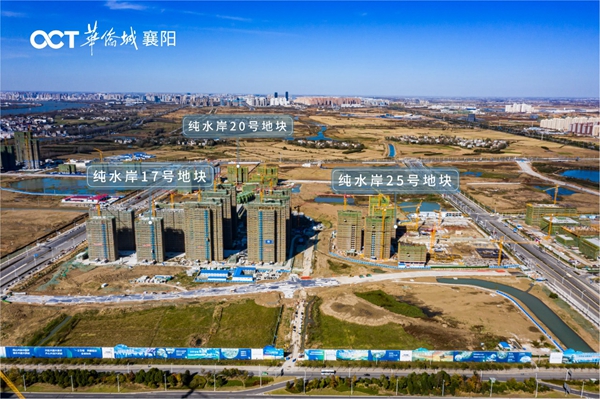

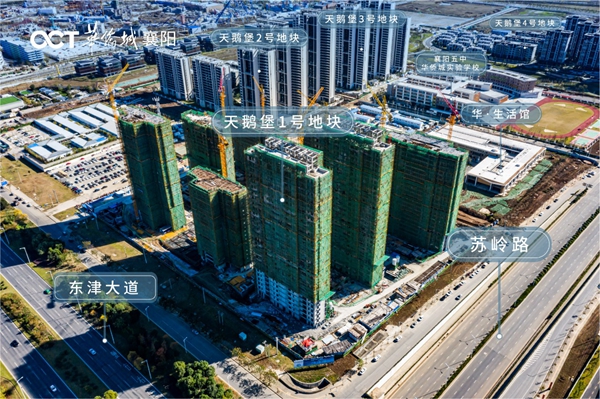

5#地塊
一、住宅(19-38F,共計11棟)
室內砌體完成,內墻抹灰完成100%,室內地坪100%,外墻真石漆完成,外窗90%,幕墻完成95%,室內公區精裝完成90%,機電安裝完成93%。
二、商鋪
砌體抹灰完成,屋面工程完成100%,機電安裝完成90%,外墻完成95%。
三、地下室
砌體抹灰完成,機電安裝90%。
四、室外工程
園建完成90%,綠化完成 90%,雨污水及給水管網完成95%。
五、幼兒園
主體完成,砌體完成,抹灰完成,外墻完成。
◎ 工程建設實景圖

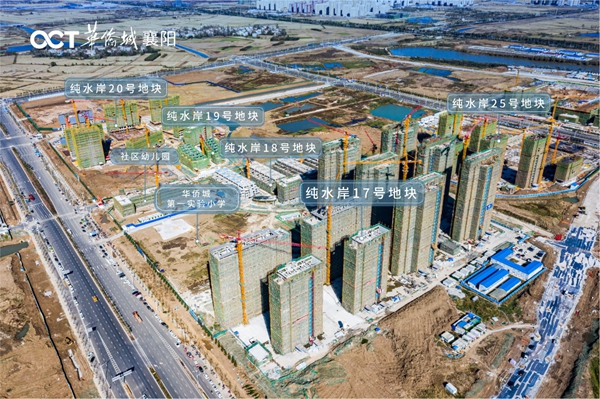

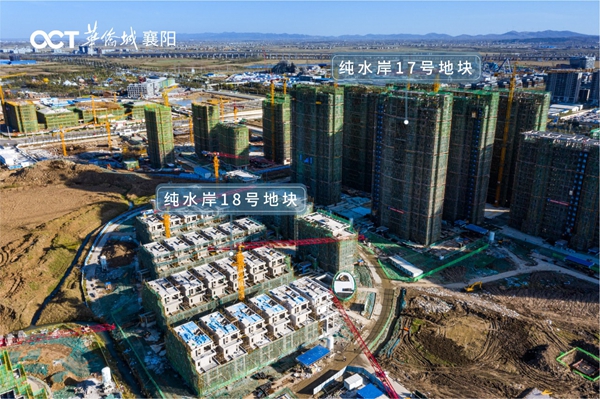

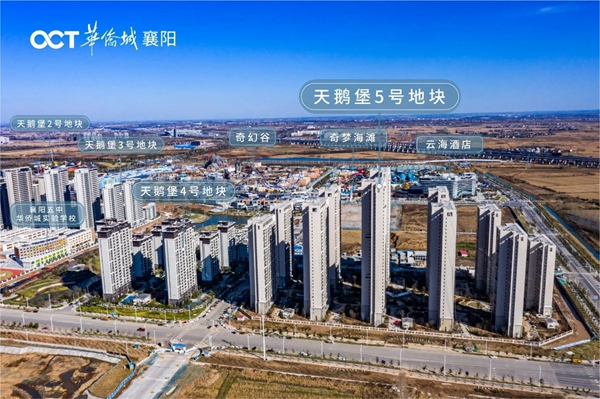

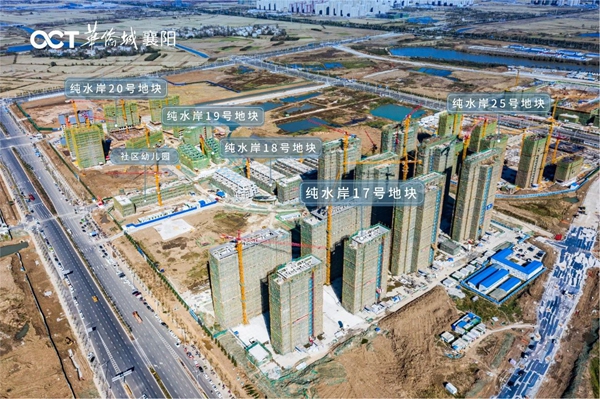

17#地塊
1、砌體施工完成90%;
2、抹灰完成10%。
◎ 工程建設實景圖
18#地塊
1、砌體施工完成;
2、抹灰完成50%;
3、外立面完成20%。
◎ 工程建設實景
社區幼兒園
1、主體結構完成;
2、砌體完成30%。
◎ 工程建設實景

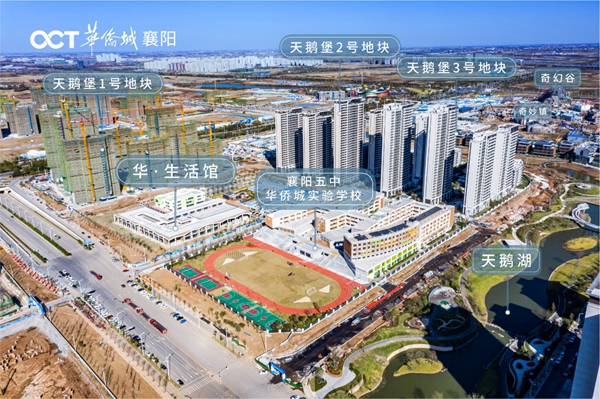

華僑城第一實驗小學
1、小學塔吊安裝完成;
2、基礎承臺土方開挖完成20%;
3、地下設備用房鋼板樁支護進場施工。
◎ 工程建設實景

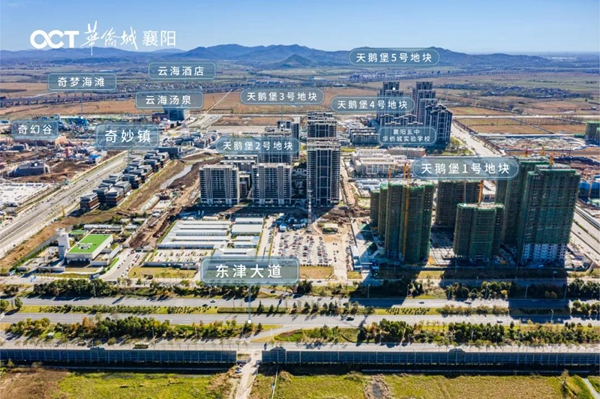

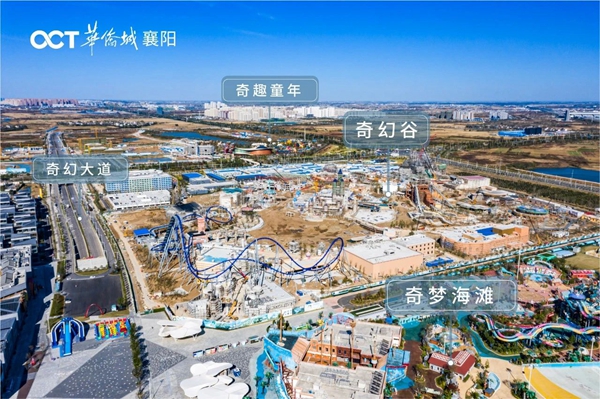

奇幻谷
1、主體結構已經全部完成;
2、鋼結構完成85%;
3、裝修整體完成70%;
4、包裝整體完成70%;
5、綠化完成50%;
6、鋪裝完成60%;
7、大型設備已經全部具備安裝條件,小型設備已經安裝完成。
◎ 實景圖
襄陽五中華僑城實驗學校
襄陽五中華僑城實驗學校已于9月正式開學!
◎ 實景圖

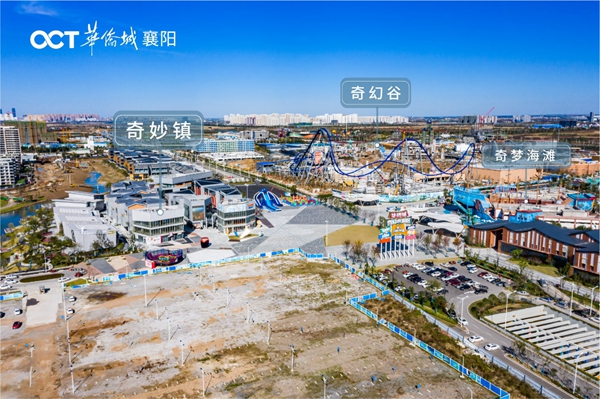

奇妙鎮

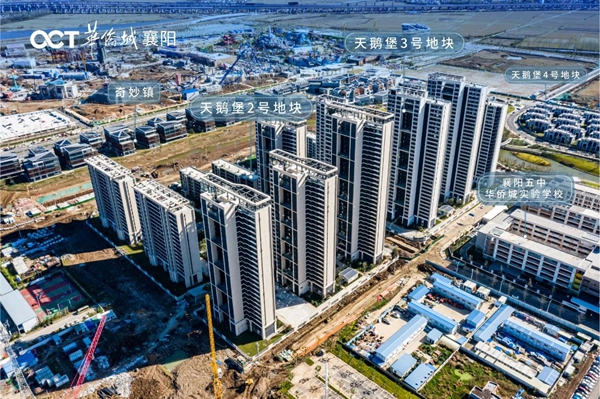

奇妙鎮已于6月11日盛大開街!
◎ 實景圖
華僑城生態藝術公園
華僑城生態藝術公園已于2021年6月盛大開放!
◎ 實景圖

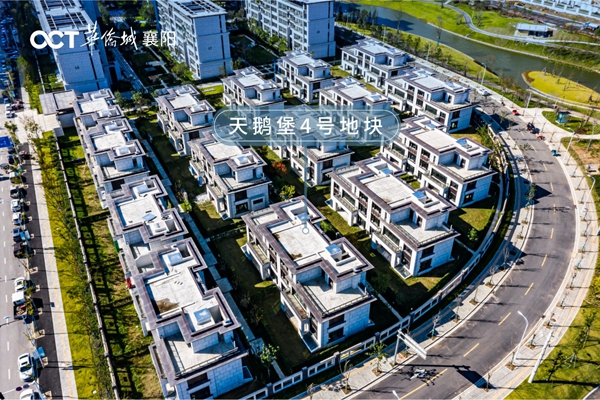

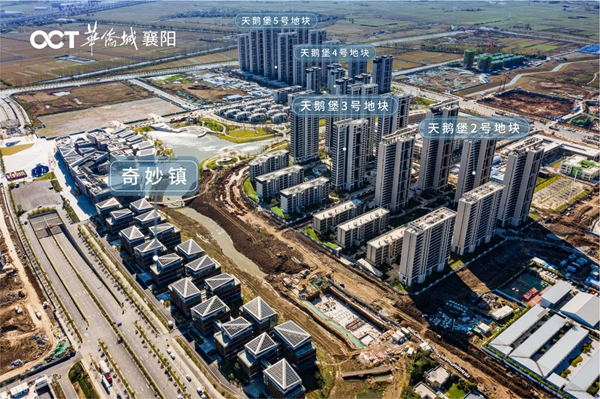

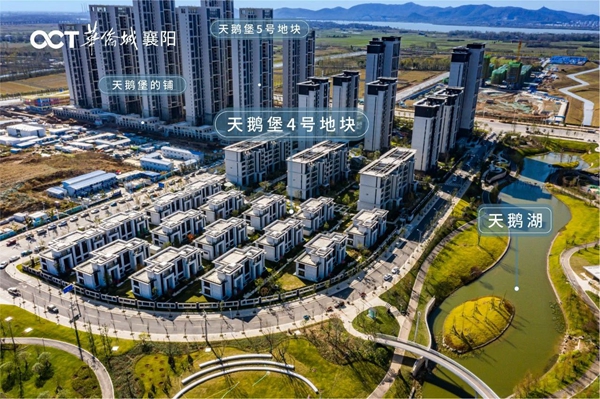

華僑城·天鵝堡4#地塊
2021年8月已盛大交付!
◎ 實景圖

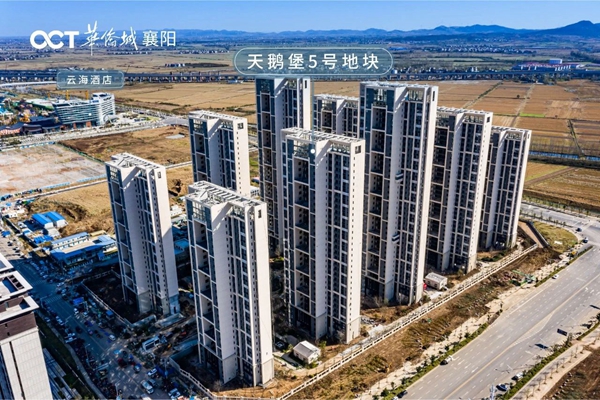

云海酒店&云海湯泉
2021年11月18日已心動試業!
◎ 實景圖
您所渴望的璀璨正翻越時光
步調鏗鏘的抵達
期待在您打開家門的那一刻
能收獲更多驚喜
后續工程進度,敬請持續關注
