這是一棟33層的住宅從基坑開挖到竣工的整個流程實例:
1、土地購買
開發商在看中一塊地,準備開始購買前,會要求設計師對土地進行初步設計,計算經濟技術指標,估計投標價。
2、建筑方案招標——建筑師初步設計——方案深化——方案報規
3、施工圖設計
土建工程造價師要求對施工圖設計提出合理建議,主要確??梢允┕?。
4、工程管理策劃書編寫
確定主要時間節點、經濟效益等,工程部牽頭地產公司其他部門配合
5、施工總承包入場
6、三通一平和辦理各種證件
7、土方單位入場:場地平整——基坑開挖

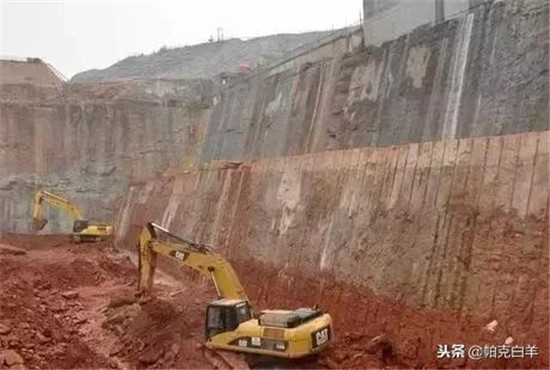

拿到圖紙,找控制點,找到建筑位置,開挖前應該先降水,地下水到基地標高2m以下基坑開挖才可以開始。

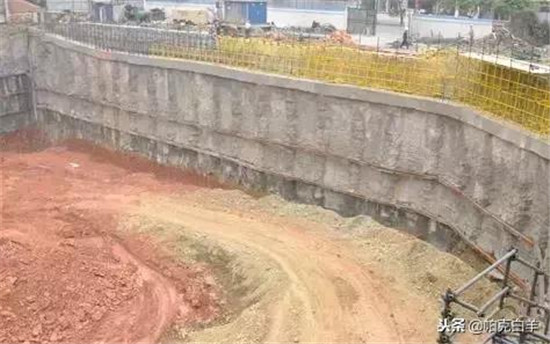

8、基坑支護施工

9、抗浮錨桿與基底施工
基底施工因該是在驗槽以后,所謂驗槽就是對持力層結構的檢驗,保證不會出現不均勻沉降?;字饕菫榱撕米龇浪?/span>

10、防水施工
地下多用sbs防水卷,材然后是防水保護層。防水材料是種類、價格、應運范圍土建工程師要牢牢掌握,防水是關鍵。

11、基礎鋼筋綁扎
基礎分為筏板基礎、獨立基礎等,施工工藝不一樣。

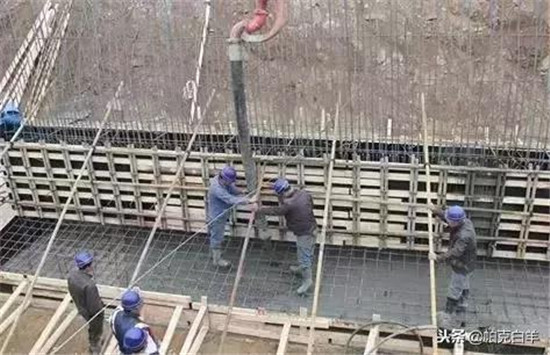

12、基礎澆筑砼
質監站對基礎鋼筋驗收以后澆筑。
13、地下室擋土墻澆筑
擋土墻的砼配合比要求高,應該為防水混凝土,注意檢查。

14、地下室頂板澆筑
注意模板滿堂架搭設等安全問題,地下室頂板跨度大。
15、項目開售
地產項目一般到地下室頂板澆筑完成就可以開始售賣了,這個一個重要的時間節點。
16、一層梁柱鋼筋綁扎——關模板——澆筑
然后開始循環,沒什么特別的,注意過程控制。
17、主體工程封頂以后,砌體工程、屋面花架、地下室頂板防水可以同時開始施工。(此時施工電梯應該入場安裝完成,這個很重要;降水可以停了)
18、內裝工程開始

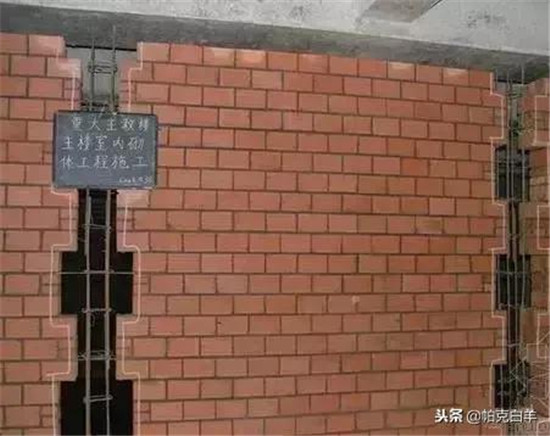

19、內裝二模施工(就是構造柱澆筑)

20、內墻抹灰(施工工藝和材料控制都很重要)

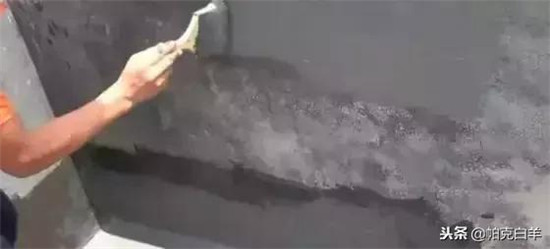

21、外墻抹灰
一定是內墻完成再做外墻,方便處理接口位置。

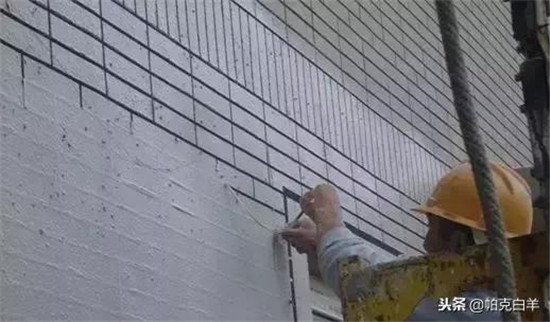

22、外墻面磚施工
放樣、垂直度、平整度等檢查非常重要,且應該在外架拆除前。

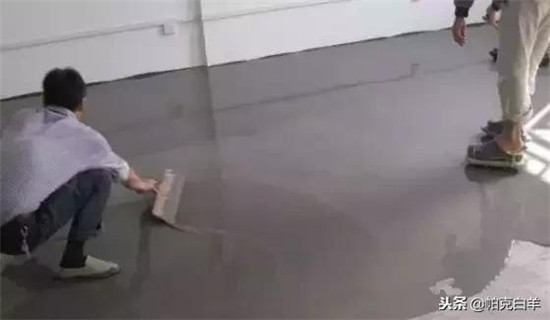

23、地坪施工
24、廁所防水施工
25、外墻面磚施工
26、公共區域內裝與外墻grc線條同步施工
27、消防與公共裝配合,完成消防管道安裝與公共裝飾
28、消防等設備入場,地下室覆土開始
29、園林硬質鋪裝
30、喬木、灌木施工、綠化完成
31、消防聯動實驗(非常重要,標志安裝工程的結束)
32、正式電、水、網、氣入場
一棟33層住宅從立項到竣工全過程!
33、監理驗收資料,竣工驗收
34、交付業主
來源:豆丁施工、土木在線
